Planungsstand

Planung und Genehmigung der Binger Straße

Bevor die neue Straßenbahnstrecke durch die Binger Straße gebaut werden konnte, waren umfangreiche Planungs- und Genehmigungsschritte notwendig. Dabei wurden auch die Wünsche und Anregungen von Anwohnenden sowie weiteren Interessengruppen berücksichtigt.

Bei der Beteiligung wurde deutlich, dass bei der Planung besonders die Verkehrsbedeutung der Binger Straße als wichtige Radverkehrsachse berücksichtigt werden musste. Im Zuge des Straßenbahnausbaus wurde deshalb nicht nur die neue Gleisinfrastruktur geschaffen: Auch der Straßenraum mit Geh- und Radwegen sowie Teile der Ver- und Entsorgungsleitungen wurden erneuert und an den bereits umgestalteten Bereich rund um den Münsterplatz angepasst.

Auf dieser Seite finden Sie die wesentlichen Planungs- und Genehmigungsschritte sowie die dazugehörigen Planunterlagen im Rückblick.



Planunterlagen der Binger Straße

Wie wurde die neue Straßenbahnstrecke durch die Binger Straße geplant? Die im Rahmen des Planfeststellungsverfahrens veröffentlichten Unterlagen geben einen detaillierten Einblick in die Planung und Umsetzung des Projekts.

Alle Planunterlagen stehen hier zur Ansicht und zum Download bereit:



Zeitplan:

  • Mitte 2021 bis April 2022: Aktive Anwohnerbeteiligung
  • August 2022: Abschluss Vorplanung und Beginn Entwurfsplanung
  • März 2023: Start Planfeststellung
  • April/Mai 2024: Planfeststellungsbeschluss und Baubeschluss Stadtrat
  • Juni 2024: Beginn der Baumaßnahmen
  • 10. August 2026: Inbetriebnahme der neuen Straßenbahnstrecke



Lagepläne und Querschnitt

Querschnitt – Abschluss Vorplanung (Blickrichtung HBF)

Querschnitt – Abschluss Vorplanung



Lageplan, Stand Vorplanung

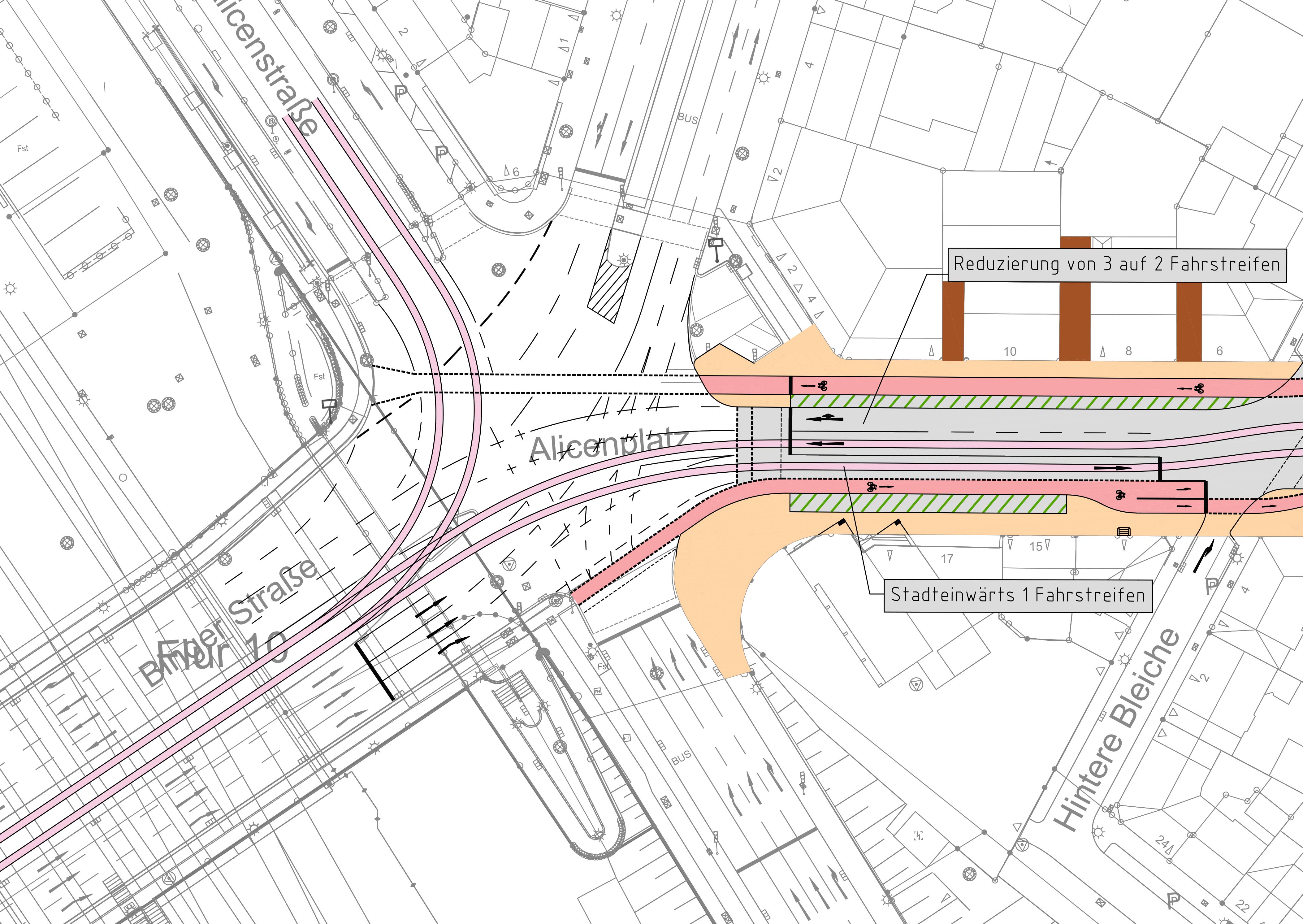

Westseite Alicenplatz – Bahnhofstraße

Lageplan, Stand Vorplanung



Lageplan – Stand Vorplanung

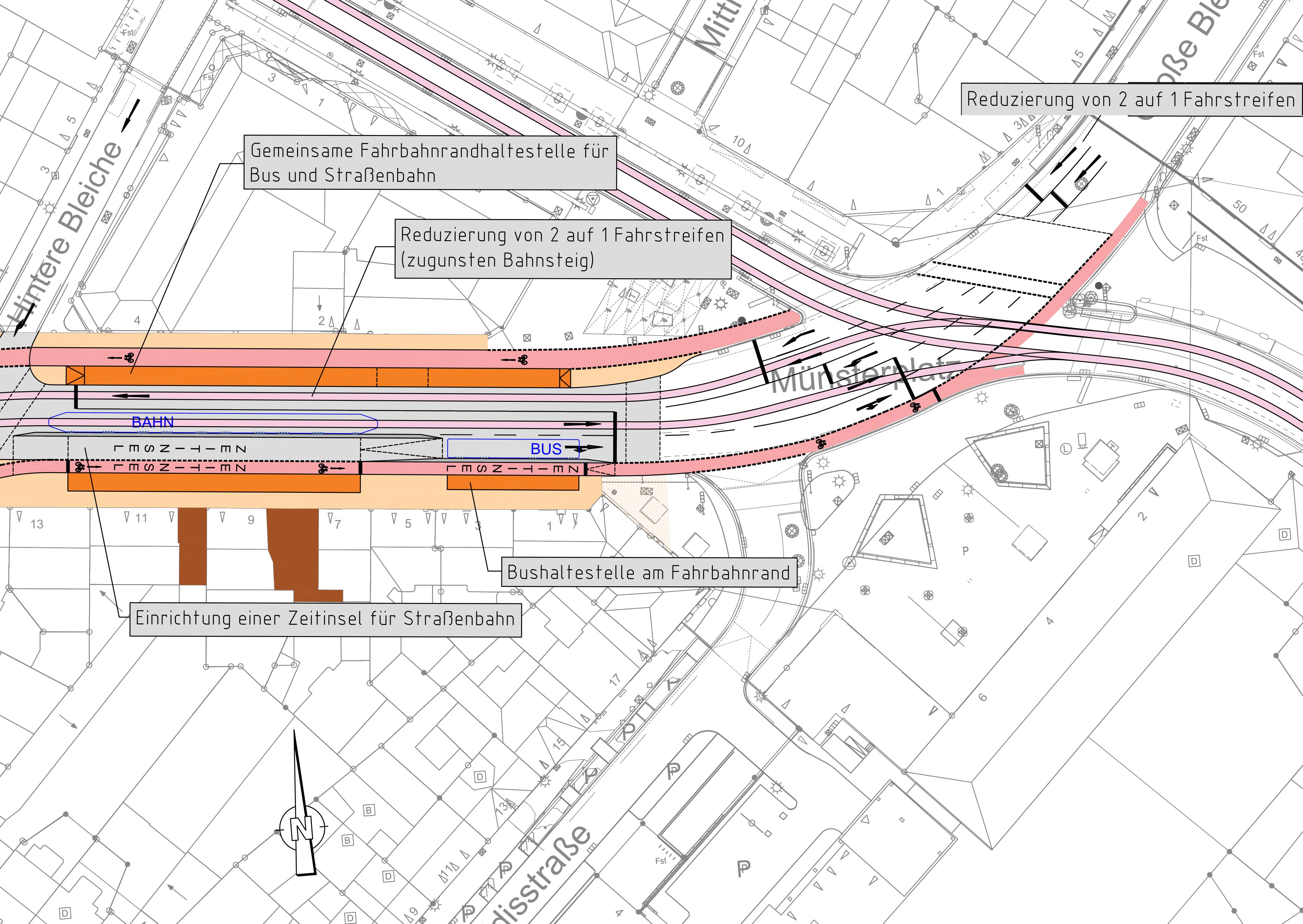

Ostseite Bahnhofstraße - Münsterplatz

Lageplan, Stand Vorplanung

Weitere Infos zum Gesamtzeitplan für das Ausbauprojekt „M wie Zukunft – Meine Straßenbahnstadt" gibt es unter Ablauf und Planungsprozess.
